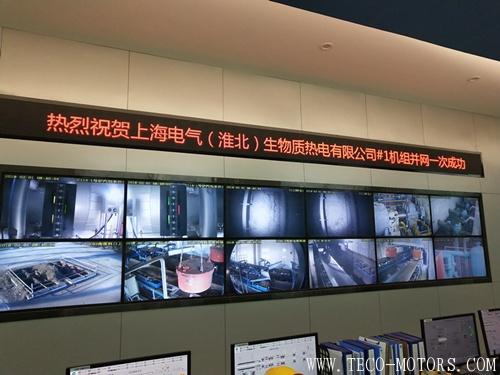

上海電氣(杜集)生物質熱電項目#1機組并網一次成功
1月31日22時,安徽電力建設第二工程有限公司承建的上海電氣(杜集)生物質熱電項目#1機組并網一次成功?! 榇_保#1機組整套啟動順利進行,杜集項目部明確部門分工,帶領全體參建人員齊心協力、有條不紊地推進各項工作。技術人員加強對單體設備及機組系統啟動前后的檢查與監控,密切關注機組沖轉及試驗過程各項...
1月31日22時,安徽電力建設第二工程有限公司承建的上海電氣(杜集)生物質熱電項目#1機組并網一次成功?! 榇_保#1機組整套啟動順利進行,杜集項目部明確部門分工,帶領全體參建人員齊心協力、有條不紊地推進各項工作。技術人員加強對單體設備及機組系統啟動前后的檢查與監控,密切關注機組沖轉及試驗過程各項...

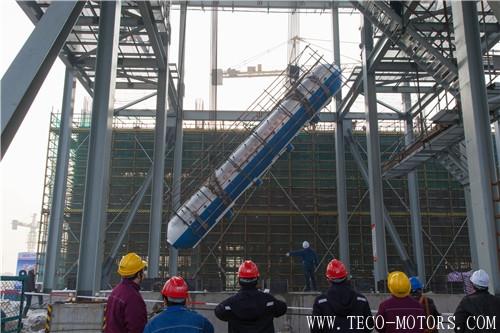

2月2日,安徽電力建設第一工程有限公司承建的江蘇華電如皋熱電聯產工程1號鍋爐汽包順利吊裝就位?! ”敬蔚跹b的1號鍋爐汽包長13.5米,重64噸,就位在39米的高處,屬于重大施工作業。吊裝之前,項目部針對鍋爐起吊空間較為狹小等情況,研究制訂了“傾斜吊裝汽包”的施工方案,邀請業主和監理單位專家對方案進行...

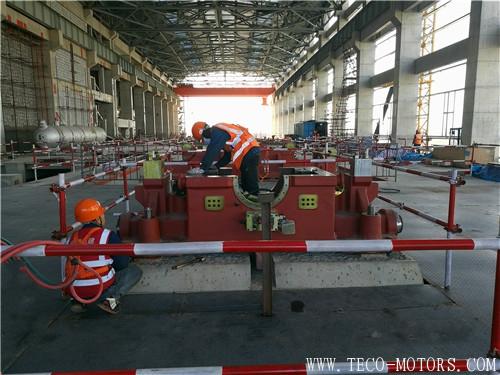

2月3日上午10時30分,商丘熱電工程1號機組工程汽輪機軸承座灌漿正式結束,標志著汽輪機軸承座安裝工作全部完成,為下一步低壓缸拼缸工作全面開展打下基礎。 作為汽輪機的支撐部件,軸承座安裝直接關系到汽輪機運行過程中的關鍵性能指標。為了提高汽輪機軸承座安裝標準,項目部和建筑專業、熱動專業提前謀劃,編制...

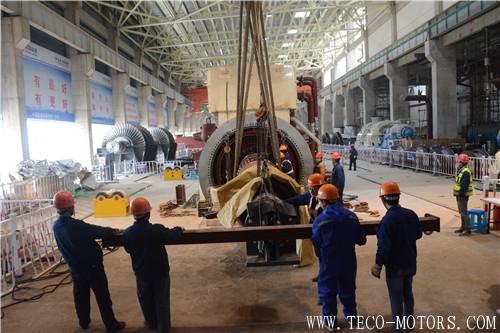

2月3日17時27分,邵武項目3號汽輪發電機組發電機轉子順利穿入發電機定子,實現了發電機轉子一次穿裝成功,為機組按期實現投產發電打下了堅實基礎?! ”竟こ贪l(fā)電機組采用上海電氣集團生產制造的水氫氫冷卻、靜態勵磁汽輪發電機,轉子長12.214m,凈重72噸。全體作業人員加班加點,于2月2日具備穿轉子條件...
2月1日17時58分,宿州錢營孜2×350MW低熱值煤發電工程#1機組點火沖管圓滿結束,為下一步整套啟動、并網發電奠定了堅實的基礎?! ∷拗蒎X營孜低熱值煤發電工程#1機組汽輪機為上海電氣集團股份有限公司生產的350MW超臨界、一次中間再熱、單軸、兩缸兩排汽、凝汽式汽輪機;發電機為上海電氣集團股份有限...

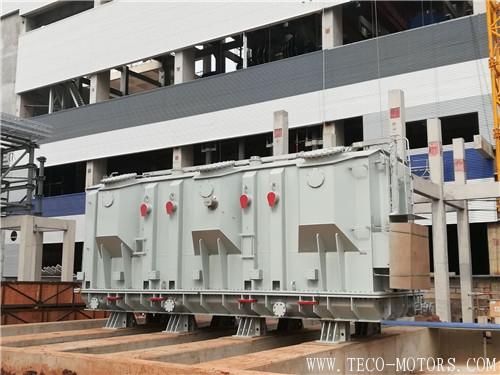

2月1日,韶關項目主變順利就位。 主變壓器于2月1日到達現場,充氣運輸215噸。項目科學策劃,合理安排,提前做好道路鋪設,基礎中心線測量核對等準備工作;吊裝前,項目對主變安裝人員進行了全面的技術交底,對施工流程、人員分工、施工關鍵點控制等進行具體部署。本次吊裝采用四臺縱向電...

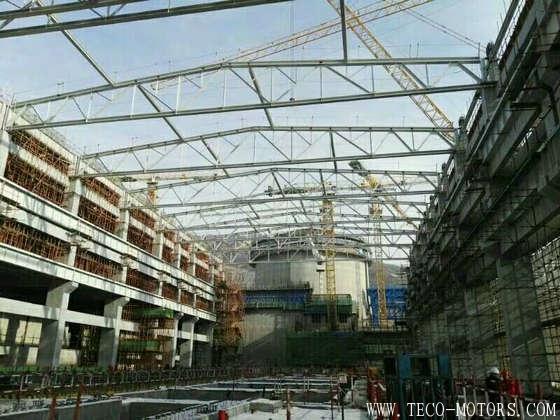

1月30日,江蘇省電力建設第三工程公司承建的田灣核電5號機組鋼屋架全部吊裝完成,為下一步的汽機房屋頂封閉創造了有利條件。5號機組鋼屋架共13榀,單榀重約27.5噸,空中橫跨距離達44米,就位于31.27米層,采用650噸履帶吊進行吊裝。為確保吊裝安全有序,項目部提前梳理、精心策劃,在充分汲取3號、...
有數據顯示,在歐盟國家內,塑料包裝只有5%左右被使用過一次以上,剩下的大部分被丟棄。根據歐盟委員會的計算,每年歐盟在塑料項目上花費的成本約有700億至1050億歐元。歐盟委員會副主席弗蘭斯?蒂默曼斯(FransTimmermans)表...
Teknor Apex公司將在MD&MWest展覽會上推出可用于冷藏袋的醫用級熱塑性彈性體(TPE)。這些彈性體比PVC材質的塑料更具有低溫的韌性,在重量上面會比同類薄膜更加輕便,并且不用犧牲性能也可以生產更加輕薄的產品。 據悉...
毒塑料一旦存在,其生產、使用、廢棄、再生過程都可能會持續釋放出有毒有害物。 ▲2015年,大別山境內的一條河道的橋下布滿各種生活垃圾。 國家發改委公開向社會征求“塑料垃圾污染防治”建言的活動要落下帷幕了,作為環保人士,我也...
1月20日,第五屆中國品牌創新發展論壇暨“新時代”中國品牌榮譽盛典在北京會議中心勝利閉幕,論壇現場由央視著名主持人陳偉鴻完成了以《如何實現從制造到智造的飛躍》為主題的巔峰對話,CEX品牌創始人張書啟作為對話嘉賓參與了現場訪談對話的錄制。 image.png 圖左一為中央電視臺主持人陳...
中石化首家機泵過負荷預警系統在天津石化上線一個月,運行良好。目前已實現對機泵參數異常波動的全天候監測,可及時發現、預警機泵故障及故障征兆,并根據監測點位風險等級,即時通過手機短信將預警信息發送至相關層級人員,為現場處置爭取寶貴時間,大...
廣州石化動力事業部3號煤粉爐在上一個周期實現長周期運行320天,刷新了煤粉爐自2014年超低排放改造以來最長周期的運行紀錄,在創出長周期運行紀錄的同時,實現穩定超低排放的目標。 夯實安全基礎。廣州石化動力一站強化安全主體責任落實...
1月22日,九江石化歷時16小時,較計劃提前2天完成3號污水汽提塔101的消缺搶修工作,及時消除了影響環保和生產安全運行的重大隱患,保證了裝置長周期安全運行。 3號污水汽提裝置是九江石化環保裝置之一。近期,因塔101頂部塔壁腐蝕...
針對春節期間安全保衛、設備防凍保溫和裝置安全運行的需要,連日來,揚子石化芳烴廠提前采取具體步驟加強節日期間綜合安全措施,在制定詳細方案的同時,組織人力對現場安全保衛、設備過冬、裝置運行、大機組特護、節日保運措施和員工出勤率管理等進行檢...
(高明亮)在十建公司項目部精心組織、大力協調下,經過160名職工40天的突擊奮戰,茂名石化動力廠3號CFB鍋爐煙氣超低排放改造施工,于1月31日按期完成交工,并在2月1日下午4點鍋爐開車一次投用成功。 十建負責這次改造項目共分三部...
(曲照貴李昱君)近日,在中國施工企業管理協會主辦的優質工程評選中,由四建吊運公司承攬的神華陜西甲醇下游加工項目大型設備吊裝工程榮獲2016-2017年度國家優質工程獎。 四建吊運公司承建的神華陜西甲醇下游加工項目工程烯烴分離裝置丙...
紐約2月1日消息,紐約期銅周四延續近期震蕩走勢格局,收盤上漲,因受美元走軟以及需求強勁的預期提振。 COMEX 3月期銅合約收高1.35美分,結算價報每磅3.2090美元。 近月2月期銅合約上漲1.30美分或0.4%,結算...
